Door Project Hours | Leestijd: ± 8 minuten
Herken je dit scenario? Er komt een fantastische nieuwe aanvraag binnen van een potentiële klant. De deadline is strak, maar de omzet is te mooi om te laten lopen. Je zegt volmondig “ja”. Vervolgens loop je de werkvloer op en zie je de stress al in de ogen van je teamleden staan. De huidige projecten lopen al uit, de mailboxen stromen over en de agenda’s zitten ramvol. Wie gaat dit nieuwe werk in hemelsnaam uitvoeren?
Voor veel groeiende MKB-bedrijven is dit de dagelijkse realiteit. Er is genoeg werk, maar het ontbreekt aan overzicht over wie wanneer beschikbaar is. Dit is precies waar capaciteitsplanning voor het MKB het verschil maakt. Door structureel grip te krijgen op je teamcapaciteit, voorkomst je overbelasting, verhoog je de productiviteit en zorg je ervoor dat projecten binnen de deadline én binnen budget worden opgeleverd.
In dit uitgebreide artikel duiken we diep in de wereld van capaciteitsmanagement. Je ontdekt wat het is, hoe je het berekent en hoe de juiste software jouw MKB-bedrijf naar een hoger niveau tilt.
Wat is capaciteitsplanning precies?
Kort gezegd is capaciteitsplanning het proces waarbij je de werkelijke beschikbaarheid van je medewerkers afstemt op de huidige en toekomstige werklast van je projecten. Het doel is simpel: zorgen dat je op de korte en lange termijn over de juiste mensen, met de juiste vaardigheden, op het juiste moment beschikt.
Binnen het MKB wordt capaciteitsplanning vaak verward met de dagelijkse planning, maar het gaat een stap verder. Het beantwoordt strategische vragen zoals:
- Kunnen we die drie nieuwe projecten volgende maand wel aannemen?
- Moeten we op korte termijn freelancers inhuren of vast personeel werven?
- Welke skills missen we in ons team om aan de toekomstige klantvraag te voldoen?
Wanneer je dit niet op orde hebt, balanceer je continu tussen twee uitersten: óf je team is zwaar overwerkt (met ziekteverzuim en fouten tot gevolg), óf medewerkers zitten duimen te draaien omdat projecten stilliggen (wat ten koste gaat van je marge).
Het verschil tussen capaciteitsmanagement en resourceplanning
Hoewel de termen in de wandelgangen vaak door elkaar worden gebruikt, is er een wezenlijk verschil tussen capaciteitsmanagement en resourceplanning. Het is belangrijk om dit onderscheid te begrijpen om je processen goed in te richten.
- Capaciteitsmanagement (Lange termijn): Dit richt zich op de macro-vóórspelling. Je kijkt naar de totale capaciteit van het bedrijf of een specifiek team over de komende weken, maanden of zelfs kwartalen. Je kijkt naar ‘koppen’ en vaardigheden: hebben we in Q3 genoeg developers of consultants om aan de verwachte vraag te voldoen?
- Resourceplanning (Korte termijn): Dit is de concrete invulling op micro-niveau. Hierbij plan je specifieke personen in op specifieke taken voor de komende dagen of weken. Je deelt Jan in op taak A voor dinsdagochtend en Interim Professional Piet op taak B voor de donderdag.
Beide processen versterken elkaar. Zonder goed capaciteitsmanagement tast je bij de dagelijkse resourceplanning volledig in het duister. Professionele resource planning software helpt je om deze twee werelden naadloos met elkaar te verbinden.
Waarom capaciteitsmanagement belangrijk is voor de groei van jouw MKB-bedrijf
In de opstartfase van een bedrijf kun je de planning vaak nog wel op de achterkant van een sigarendoos (of in een simpel WhatsApp-groepje) bijhouden. Iedereen weet van elkaar wat ze doen. Maar zodra je groeit naar 10, 20 of 50 medewerkers, wordt de dynamiek complexer. Projecten worden groter, teams raken gesegmenteerd en de overhead groeit.
Dit is waarom structureel capaciteitsmanagement onmisbaar is voor een gezond MKB-bedrijf:
- Voorkomen van overbelasting en burn-outs: De grootste asset van een MKB-bedrijf is het team. Als de werkdruk structureel te hoog is, daalt de motivatie en stijgt het verzuim. Door inzichtelijk te maken wat de werkelijke belasting is, bescherm je jouw mensen.
- Betrouwbare deadlines richting klanten: Niets is zo schadelijk voor je reputatie als een project dat weken te laat wordt opgeleverd omdat “er niemand beschikbaar was”. Met capaciteitsplanning geef je klanten deadlines af die gebaseerd zijn op harde data, niet op onderbuikgevoel.
- Optimale winstgevendheid (Billability): Je wilt dat je consultants, designers of engineers zoveel mogelijk declarabele uren maken, zonder dat ze omvallen. Capaciteitsmanagement helpt je om ‘gaten’ in de planning vroegtijdig te signaleren en op te vullen.
- Strategische recruitment-keuzes: Zie je dat je design-team de komende vier maanden structureel voor 130% is volgeboekt? Dan is dat hét bewijs dat je nu een vacature moet uitzetten, in plaats van te wachten tot het definitief misloopt.

Stap-voor-stap zelf de team capaciteit berekenen
Om effectief aan de slag te gaan met project resource management, moet je overgaan tot de orde van de dag: cijfers. Het team capaciteit berekenen is een logische rekensom, mits je rekening houdt met de realiteit van de werkvloer. Veel managers maken namelijk de fout om ervan uit te gaan dat een medewerker die 40 uur contractueel werkt, ook 40 uur productief is aan projecten. Spoiler alert: dat is nooit zo.
Hieronder vind je het 3-stappenplan om de werkelijke beschikbare capaciteit te berekenen.

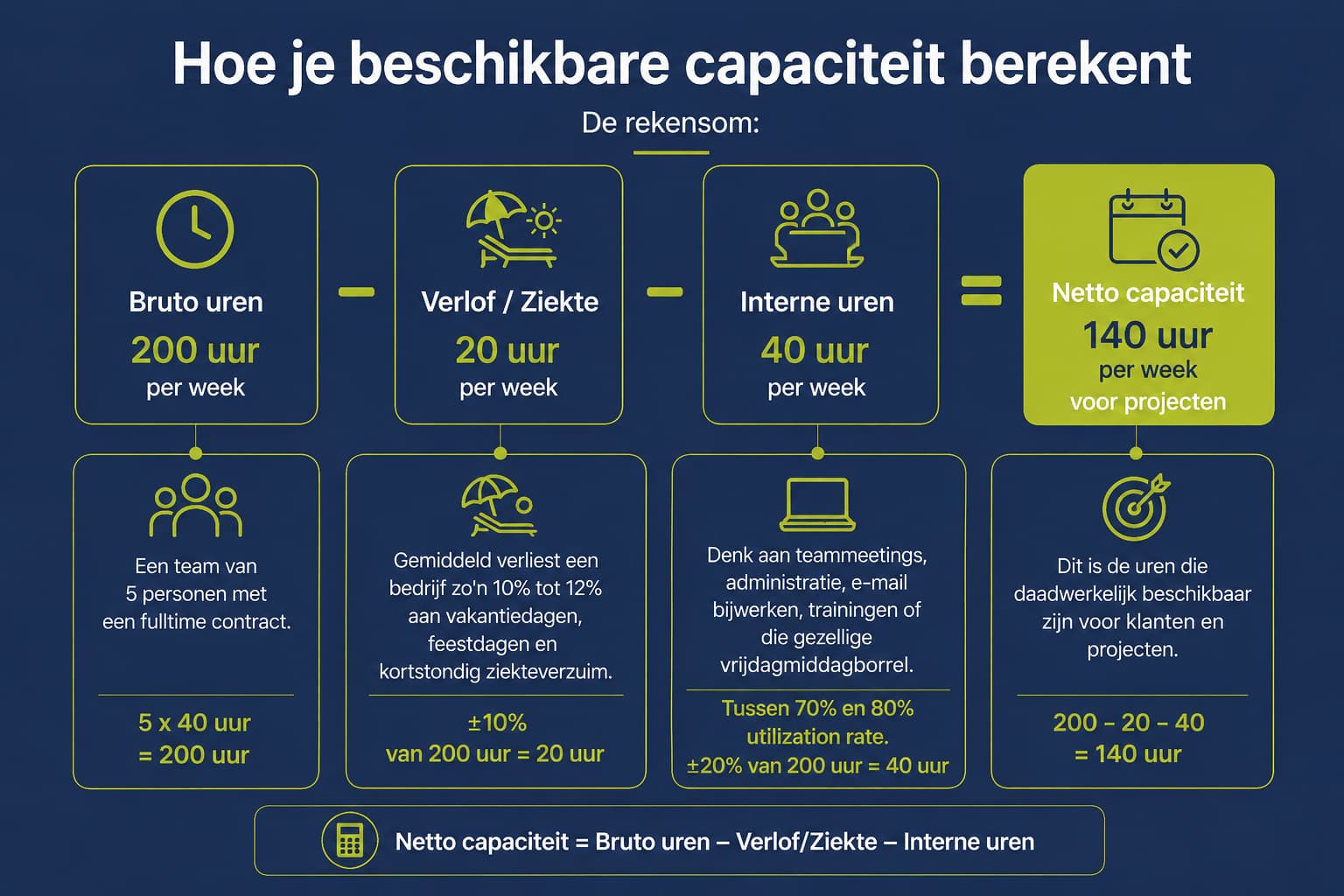

Stap 1: Beschikbare capaciteit in kaart brengen
Om te weten hoeveel werk je kunt verzetten, moet je eerst de netto beschikbare uren van je team berekenen. Je begint bij de bruto contracturen en trekt daar de niet-projectgerelateerde uren vanaf.
- Bruto uren: Een medewerker met een fulltime contract heeft 40 uur per week.
- Verlof en ziekte: Gemiddeld verliest een bedrijf zo’n 10% tot 12% aan vakantiedagen, feestdagen en kortstondig ziekteverzuim.
- Indirecte (niet-declarabele) uren: Denk aan wekelijkse teammeetings, administratie, e-mail bijwerken, interne trainingen of die gezellige vrijdagmiddagborrel. In veel zakelijke dienstverleningen is een medewerker tussen de 70% en 80% van zijn tijd écht productief voor klanten (de zogenaamde ‘utilization rate’).
De rekensom: Netto capaciteit = Bruto uren – Verlof/Ziekte – Interne uren
Heeft je team van 5 personen een bruto capaciteit van 200 uur per week? Na aftrek van 20 uur voor ziekte/verlof en 40 uur voor interne zaken, blijft er een netto capaciteit van 140 uur over voor projecten. Dit is je absolute uitgangspunt.
Stap 2: De projectbehoefte inschatten
Nu je weet wat je team kan leveren, breng je de vraag in kaart. Hoeveel uren zijn er nodig voor de lopende en de net getekende projecten?
Vraag je projectmanagers of teamleads om per project een realistische inschatting te maken van de benodigde uren per week of per discipline. Wees hierin conservatief: projecten vallen in de praktijk vaker tegen dan mee.
Stap 3: Match de vraag met het aanbod (en reken op een buffer)
Leg de netto capaciteit (Stap 1) naast de projectbehoefte (Stap 2).
- Is er onderbezetting (Vraag > Aanbod)? Dan moet je schuiven met deadlines, projecten faseren, of tijdelijke freelancers inschakelen.
- Is er overbezetting (Aanbod > Vraag)? Dan is dit het moment om je salesteam aan het werk te zetten, interne projecten op te pakken (zoals het verbeteren van de website) of je team de ruimte te geven voor trainingen.
Gouden tip: Plan je team nooit in voor de volle 100% van hun netto capaciteit. Hanteer altijd een buffer van 10% tot 15% voor onvoorziene zaken, zoals een spoedklus van een bestaande klant of een griepgolf.

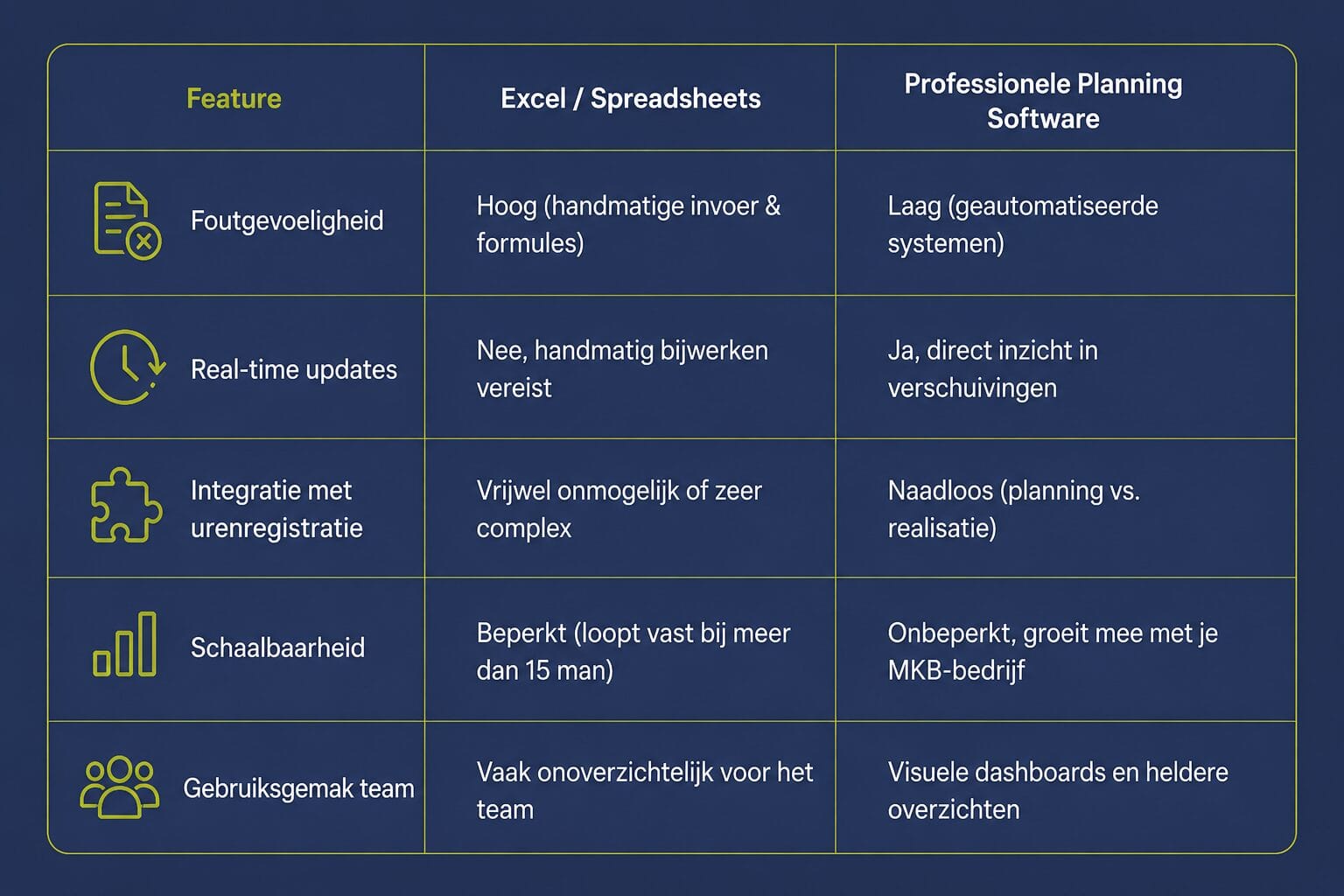

Excel vs. Resource planning software: Wat werkt het best?
Wanneer MKB-bedrijven starten met capaciteitsplanning, grijpen ze vrijwel altijd naar Excel of Google Sheets. Logisch, want het is gratis en iedereen heeft het al op zijn computer staan. In de beginfase werkt dit prima: je maakt een matrix met de namen van je medewerkers en de weken van het jaar, en vult handmatig de uren in.
De praktijk leert echter dat Excel-sheets al snel veranderen in onoverzichtelijke, foutgevoelige monsters. Eén verkeerde formule of een medewerker die per ongeluk een cel overschrijft, en je hele planning klopt niet meer. Bovendien is een Excel-sheet statisch: het leeft niet mee met de werkelijk geschreven uren.

Voor een gezond, groeiend MKB-bedrijf verdient een gespecialiseerde tool zich binnen no-time terug. Het bespaart de planner uren aan handmatig administratief werk en voorkomt kostbare planningsfouten.
Grip op je projecten begint bij je capaciteit
Capaciteitsplanning in het MKB is geen overbodige luxe of een puur theoretische exercitie; het is de motor achter een gezonde bedrijfsvoering. Bedrijven die weten wat hun team kan presteren, werken efficiënter, leveren hogere kwaliteit en hebben significant gelukkiger personeel.
Blijf niet langer aanmodderen met onoverzichtelijke Excel-lijsten of ad-hoc beslissingen op basis van onderbuikgevoel. Door te kiezen voor een gestructureerde aanpak en de juiste ondersteunende software, creëer je rust in je organisatie en leg je het fundament voor duurzame groei.
Wil jij ook ontdekken hoe je de capaciteit van jouw team optimaal benut? Probeer Project Hours nu gratis uit en ervaar het gemak van grip op je projecten en resources.

Veelgestelde vragen over capaciteitsplanning in het MKB
Wat is capaciteitsplanning?
Capaciteitsplanning is het strategisch afstemmen van de beschikbare werkuren en vaardigheden van je team op de werklast van lopende en toekomstige projecten. Het zorgt voor een optimale balans tussen werkdruk en personele bezetting.
Hoe bereken je de beschikbare capaciteit?
Je berekent de beschikbare capaciteit door de bruto contracturen van je team te nemen en hier de uren voor vakantie, ziekteverzuim en indirecte taken (zoals administratie en meetings) vanaf te trekken. Wat overblijft is de netto capaciteit voor projectwerk.
Wat is het verschil tussen capaciteit en resourceplanning?
Capaciteitsmanagement richt zich op de lange termijn en kijkt op macroniveau of er globaal genoeg mensen en skills aanwezig zijn. Resourceplanning is de operationele korte-termijnplanning waarbij specifieke taken aan specifieke personen worden toegewezen.
Waarom is capaciteitsmanagement belangrijk voor MKB?
Het helpt MKB-bedrijven om gecontroleerd te groeien. Het voorkomt dat personeel overwerkt raakt, zorgt ervoor dat projecten binnen deadline en budget worden opgeleverd, en geeft direct inzicht in wanneer je nieuw personeel moet aannemen.
Welke tool is geschikt voor capaciteitsplanning?
Hoewel kleine bedrijven vaak starten in Excel, is specifieke software zoals Project Hours de beste keuze voor het MKB. Project Hours biedt een gebruiksvriendelijke, flexibele en betaalbare oplossing die urenregistratie en capaciteitsplanning perfect combineert, zonder de complexiteit van veel te dure enterprise-pakketten.
